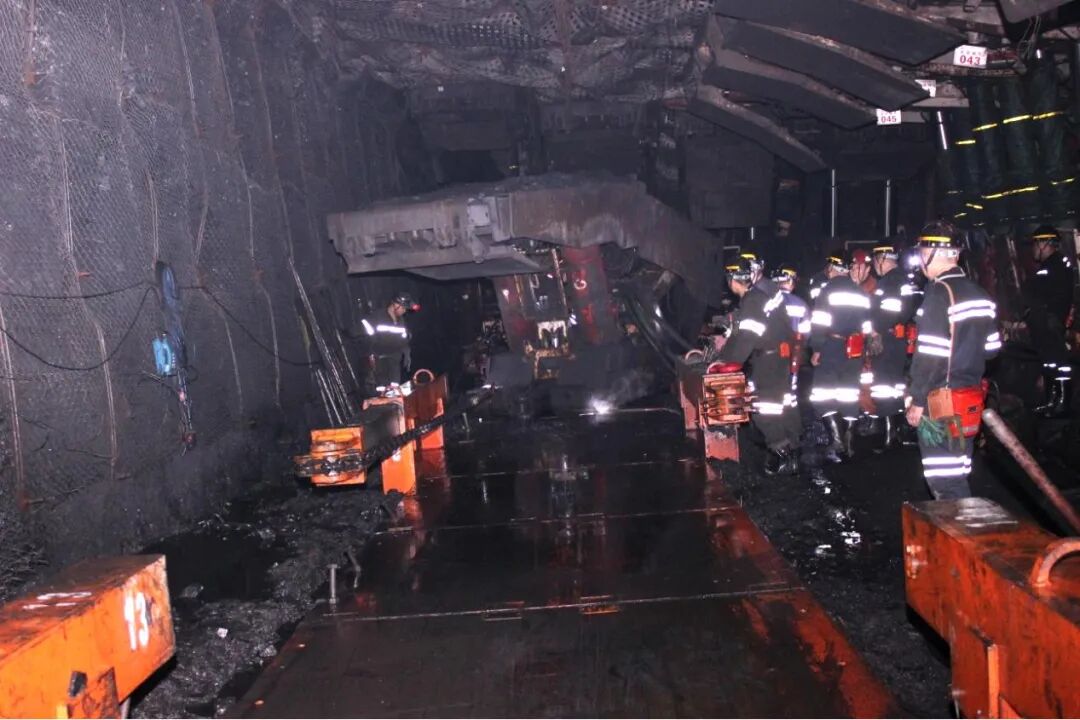

2025年1月中旬,伴随着机器的轰鸣声,望云煤矿井下15109综采工作面联合试运转取得圆满成功,预示着这次两个多月的工作面搬迁任务顺利完成。

回望来路,从开始筹备到结束,这期间凝聚着该矿广大干部职工的心血和汗水,他们用分秒必争的辛勤付出,日复一日的勤勉奋斗,凝聚众志成城的团结之力,锐意进取攻坚破难。这期间他们充分展现责任担当,与智慧比肩,以制度为纲,以务实为要谱写了又一曲催人奋进的敬业之歌。



全局谋划 一体推进



望云煤矿此次井下搬迁,主要因15104采面结束后原ZY9500/25.5/55D型液压支架服务期限满五年必须升井检修。为确保矿井有序衔接,如期完成年度智能化矿井建设与采掘任务,经总公司审批,现15109采面将使用玉溪煤矿ZY12000/28/62D型液压支架。

该矿根据生产任务和实际生产情况,积极面对和筹划接下来的各项工作。总体思路是双管齐下,同时推进。一方面15104工作面继续生产,另一方面积极安排玉溪三机配套设备入井15109工作面的各项事宜。其中125架液压支架及其相关设备的交接、核对、验收与运输是其中重中之重,难中之难。
该支架单架最大重量达48吨且体积大,将全部从副井口入井,同时单轨吊机车需要重新进行相应的配套设施,这次运输不仅需入井107架重量在45.3吨及以上的支架,同时还有重达十几 、二十几吨的大型设备,此外还需从15104工作面回撤升井108架36吨支架,面对如此之多的大型设备,无论运输、起吊、装卸等各项工作任务均面临全新挑战。为此,望云煤矿多次召开专题会,从人员、设备、专业能力以及运输路线等各个方面进行全面规划与细致安排,先后制定出台各类工作计划、安装措施等,超前防控各类风险。从前期的运输轨道检修、巷道维护等工作,再到支架及配套运输设备调试维修、装车、运输、卸车安装等,层层分解任务,压实责任,保证运输工作高标准、严要求落地落实,同时强化每个环节的安全风险辨识与管控,全力以赴保障搬迁各项工作安全有序推进。


局部细化 各司其职



机电科全体人员担任此次设备对接的主要任务。他们多次前往玉溪煤矿1301综采工作面摸底调研三机配套设备现状,通过现场勘查、相关人员访谈等方式提前掌握各项设备的运行情况,及时发现存在的问题和不足,并对设备进行评估。在对设备做到心中有数的前提下,接下来就是运送和接货。
每天机电科都派专人到玉溪煤矿去负责登记申领设备事宜,经常是早上六七点到,晚上六七点回不到家。而望云煤矿这边负责接货的也是每天忙得手脚不得闲,因为大部分设备到矿时间大多在傍晚,需要将每一车所到设备与零件统计清楚,他们的微信工作群经常晚上十点多还一直有人在汇报工作,将每一天运送来的设备种类和数量汇总得清清楚楚。
在完成这些基础工作之后,更大的工作量在后面等着他们。那就是他们需要再一次对所有设备从机尾到机头一一检查核实,对设备老化、零件缺失,一一记录在案。据他们所言,为了确保将来设备万无一失正常使用,每天在那个场地一遍又一遍核对、检查,来来回回至少三万步。其中仅仅核对刮板机一项设备,他们和厂家技术员一起从早到晚整整忙活了五六天,才算作出了关于刮板机设备需要补充的所有零件购置计划,这还仅仅是地面。同样,井下线路布置、设备安装也是他们极度操心的一项工作,经常下午三四点还没有顾上吃中午饭,对他们而言都是习以为常的事。
预备队则主要担负着此次支架与设备的运输任务,为保证运输任务的顺利完成,他们严谨以待,多次实地考察、测量,遇到问题一起分析、讨论,提前规避和杜绝因轨道变形、开闭不灵敏、安装角度不符合规定、缺丝少帽等影响运输安全的问题的出现,针对运输路线中高度不够、宽度不足的地方进行全面整改。通过多次多地的现场检查和修改,最终制定出科学合理的运输路线工作方案。
设备超重、体积超大还超高是本次搬家运输面对的难题,为了保证安全,该矿见招拆招,采取将设备拆卸的方式化整为零。面对超高设备,与厂家定制专用平板车进行装运。同时,为配套45.3吨大型支架起吊组装,该矿特别配备了1台矿用液压架式起吊装置,且第一时间组织相关人员进行设备理论学习并进行吊运模拟演练,确保作业人员严格按规程和岗位标准进行作业,熟练掌握操作技能。


团结协作 安全高效




2024年11月初,随着玉溪煤矿支架的陆续抵运,望云煤矿此次的搬迁重头戏也逐步拉开序幕。

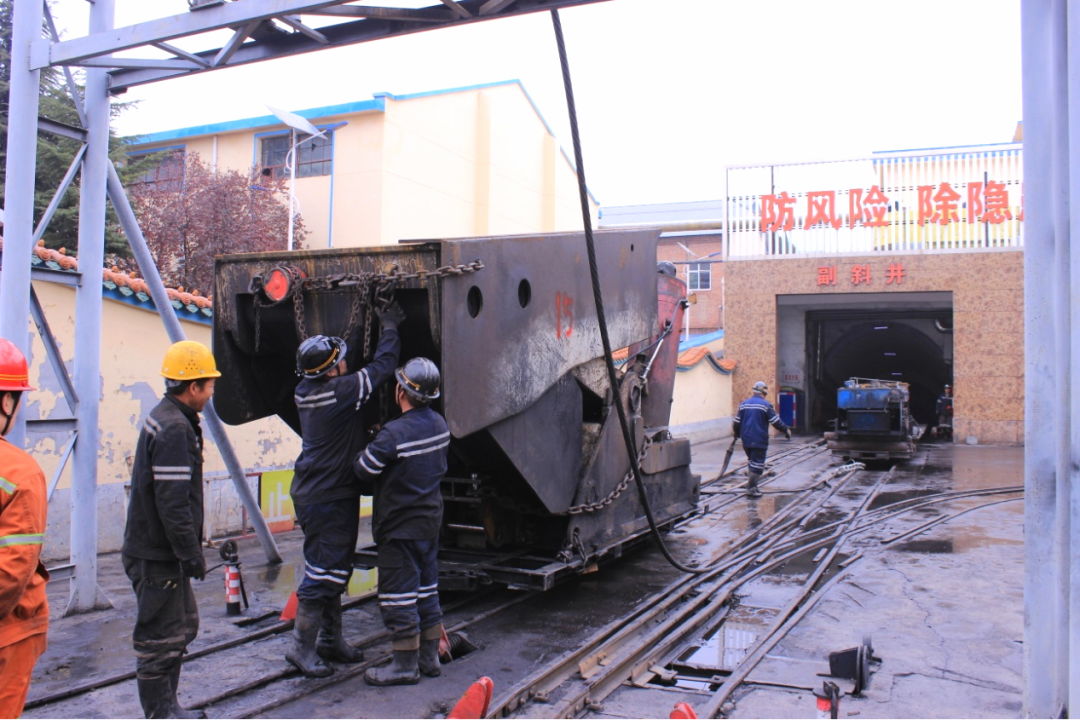

每次路过副井口,总能看到一片繁忙的景象。吊车咆哮着装卸车,井口把钩、刹车人员更是紧张又仔细着注意着每个装卸车细节,包括装车位置调整、刹车紧固及完善、车辆安全检查等各个方面。他们仿佛练就了火眼金睛,设备装车是否满足安全运输一眼就能看出问题所在。地面刹车人员更是能工巧匠,针对异型设备装车运输需要制作特别固定装置,包括超前固定装置制作、支架固定装置调整焊制、可拆螺丝手把制作等很多部件,在安全运输方面起到了巨大的作用。队部领导更是时刻紧盯在现场,时刻提醒着身边每一位操作人员并正确指导现场装卸车与放车工作。队伍中工匠王红则和刘水长更是冲锋在了最前线,时刻紧盯并亲自操控着单轨吊,他们练就了一手过硬的维护保养技术,听诊把脉更是神乎其神,单从发动机声音就能推断出问题所在,单轨吊设备组合切换更是信手拈来,借助安全带的保护,他们在4米高空上仔细搜索着大梁是否缺丝少帽、是否存在裂纹变形、承重轮是否残缺完好……
当一架架支架和综采设备毫发无损整齐排列在15109采面时,另一边15104综采工作面也封闭在即,矿井采掘完美衔接。回顾过去近两个月的努力与付出,大家觉得一切都是那么值得。大型支架运输与安装是该矿遇到的又一次全新挑战,“维稳不求快”是本次的搬家原则。
针对此次搬迁带来的全新挑战,该矿全体干部职工从容面对、紧张而有序,付出了无尽的努力与心血。如今面对作业“成果”,他们没有沾沾自喜,而是继续秉承坚定的奋进信念和超高的敬业精神,继续脚踏实地、与时俱进,在未来以更高质量、更高标准迎接下一个挑战的到来。

供 稿 : 望云煤矿 李雪丽 皇甫杰 琚艳军

编 辑 : 龚臣雷

校 对 : 郜亚君

审 核 : 杨泽煜


[责任编辑:曹炜君]

相关新闻

内容页广告2
3
内容4
内容5

关于我们| 网站概况| 法律顾问| 服务条款| 人员查询| 广告服务| 供稿服务| 合作伙伴| 网站声明| 版权所有| 联系我们

邮箱:chinaweijilu@163.com    电话:18511349188

备案号:京ICP备16016777号-6

Copyright© 2016 WeiJiLu.All Rights Reserved
